28. Không chờ vấn đề trở nên nghiêm trọng mới xử lý
Các cảnh báo có thể gồm: Người chờ cấp vượt ngưỡng nội bộ, size phổ biến xuống dưới mức dự phòng, đơn bổ sung gấp tăng, tỷ lệ đổi size tăng, một sản phẩm có tỷ lệ sử dụng thấp, tồn kho trên bảng chưa được đối soát, một phiên bản sắp dừng nhưng vẫn được đặt, vấn đề lặp lại quá hạn xử lý và ngày chu kỳ mới đến gần nhưng dữ liệu chưa sẵn sàng. Bảng điều hành cho biết hiện trạng. Bảng cảnh báo cho biết điều gì cần hành động.
29. Chỉ tập trung vào sai lệch, quyết định và hành động
5 phút — Tình trạng tổng thể: Tỷ lệ cấp đủ, người đang chờ và cảnh báo mới.
10 phút — Nhân sự và size: Người mới, người chuyển bộ phận, size chưa xác nhận và đổi size.
10 phút — Tồn kho và đặt bổ sung: Size thiếu, hàng đang về, nhu cầu cấp bách và tồn sai phiên bản.
10 phút — Phản hồi và phiên bản: Vấn đề lặp lại, mẫu đang trải nghiệm và phiên bản sắp dừng.
5 phút — Quyết định: Tiếp tục đặt, tạm dừng, trải nghiệm mẫu và cập nhật quy trình.
5 phút — Trách nhiệm: Ai thực hiện?, thời hạn? và kết quả cần đạt?.
Không họp để đọc lại tất cả dữ liệu. Họp để xử lý những gì đang lệch khỏi hệ thống.
29.1. Trình tự triển khai
- Chỉ định người phụ trách: Một đầu mối kết nối toàn bộ dữ liệu.
- Lập danh mục sản phẩm: Biết doanh nghiệp đang sử dụng những gì.
- Tạo mã và phiên bản: Không còn tên gọi không chính thức.
- Lưu hồ sơ mẫu chuẩn: Mẫu thật, hình ảnh, chất liệu, logo và bảng size.

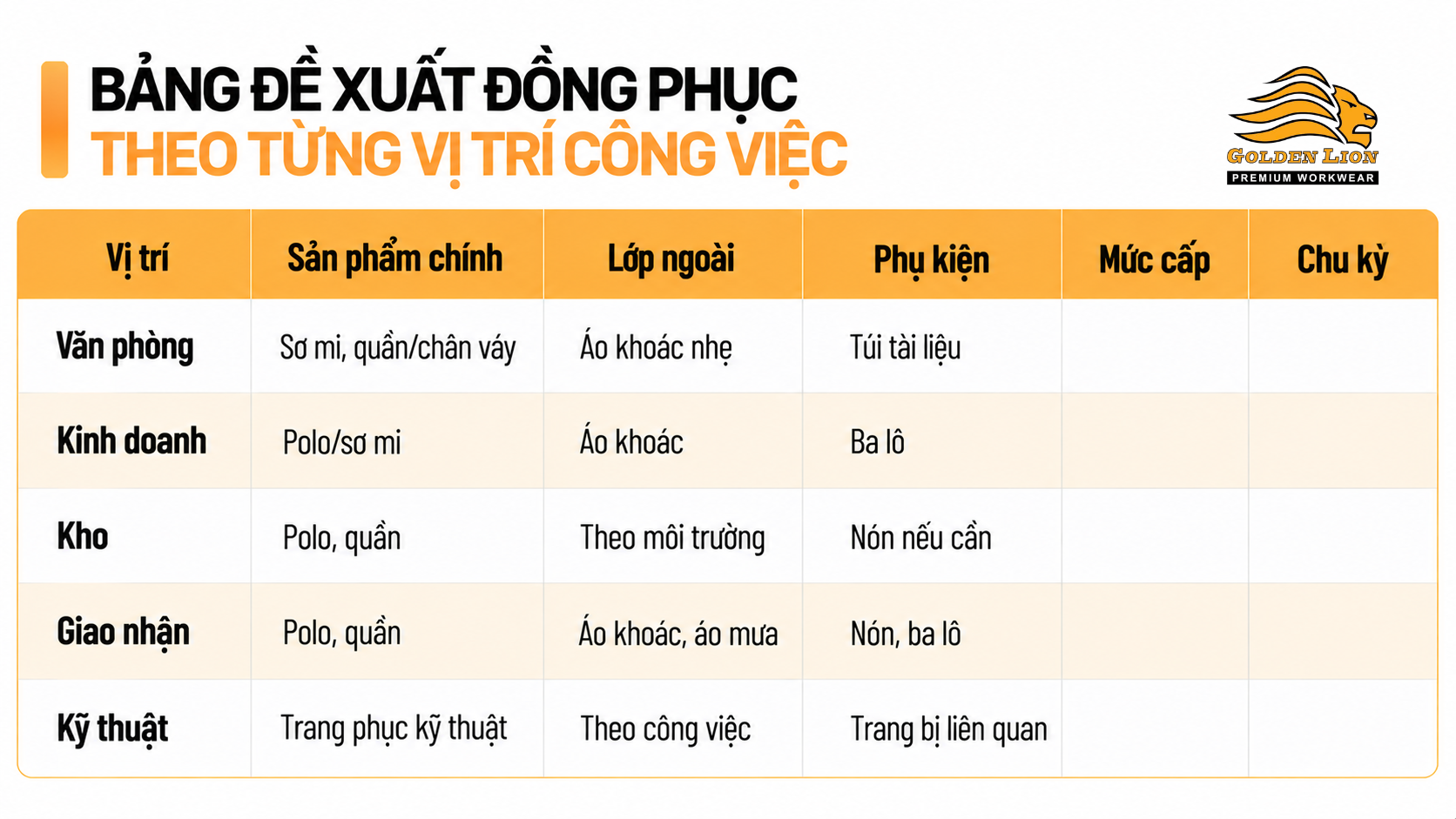

- Xây ma trận sản phẩm theo vị trí: Ai cần sản phẩm gì?

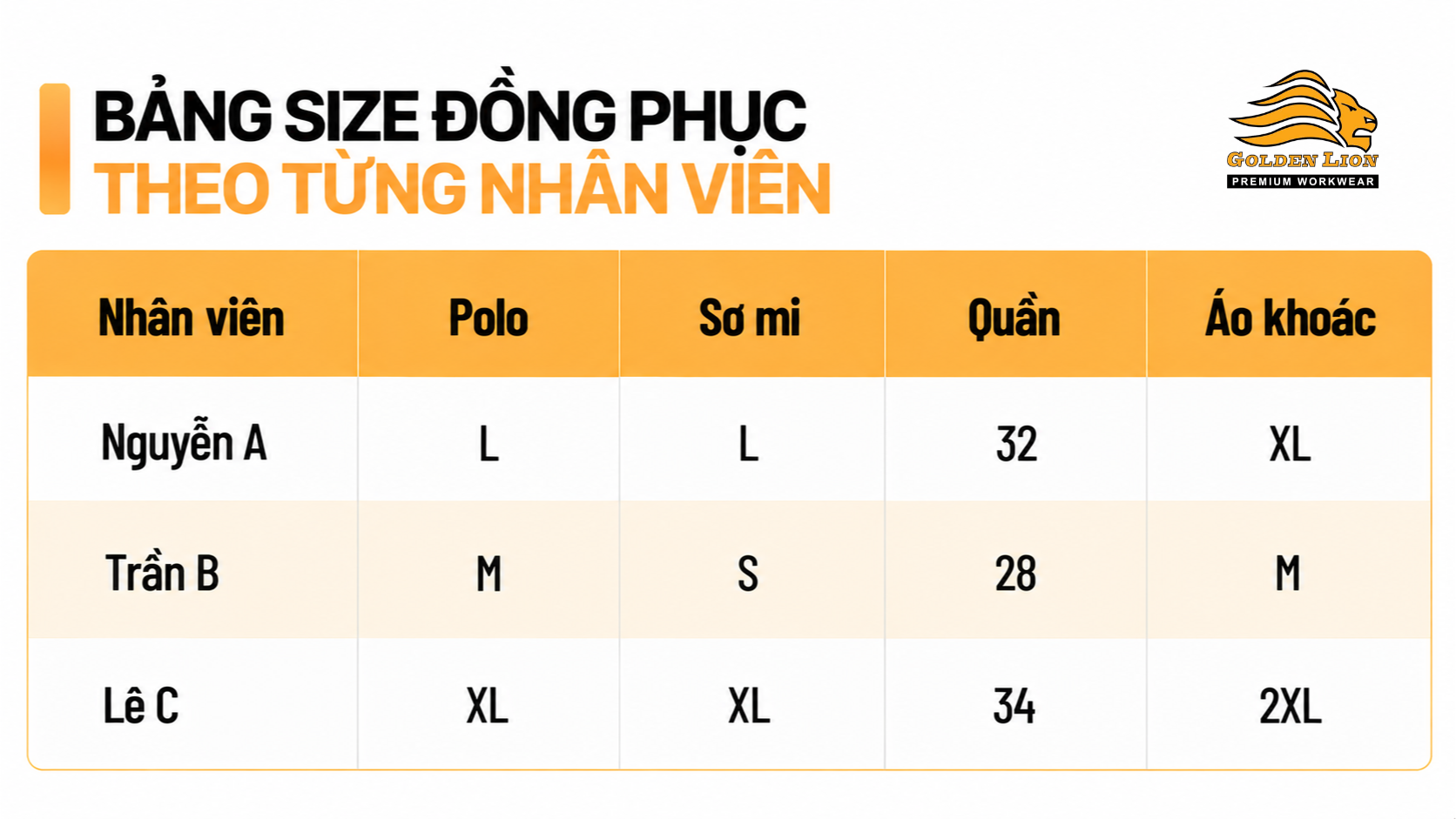

- Làm sạch dữ liệu người mặc và size: Đúng người, đúng sản phẩm, đúng phiên bản.

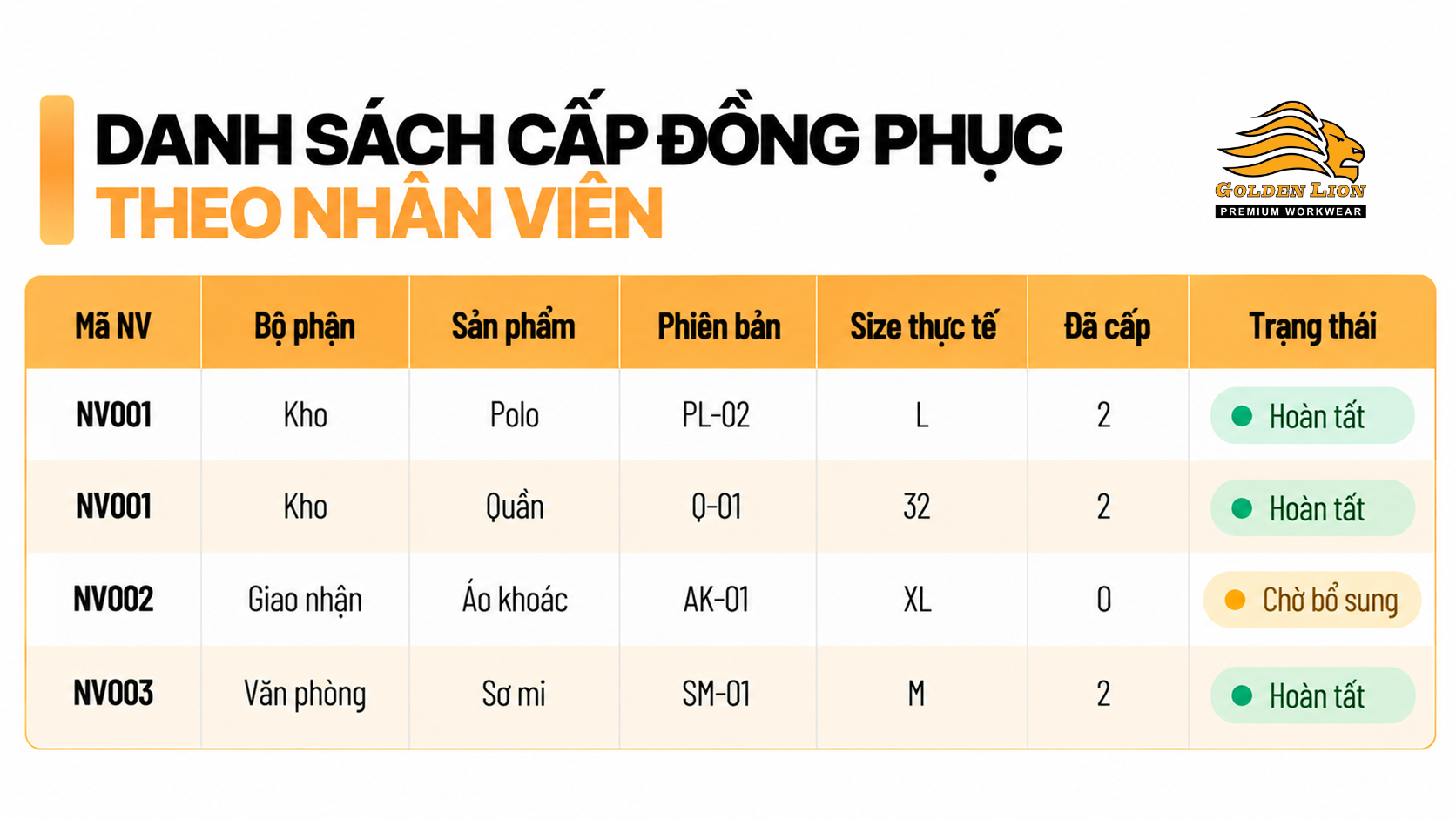

- Chuẩn hóa cấp phát: Mọi sản phẩm đã giao đều được cập nhật.

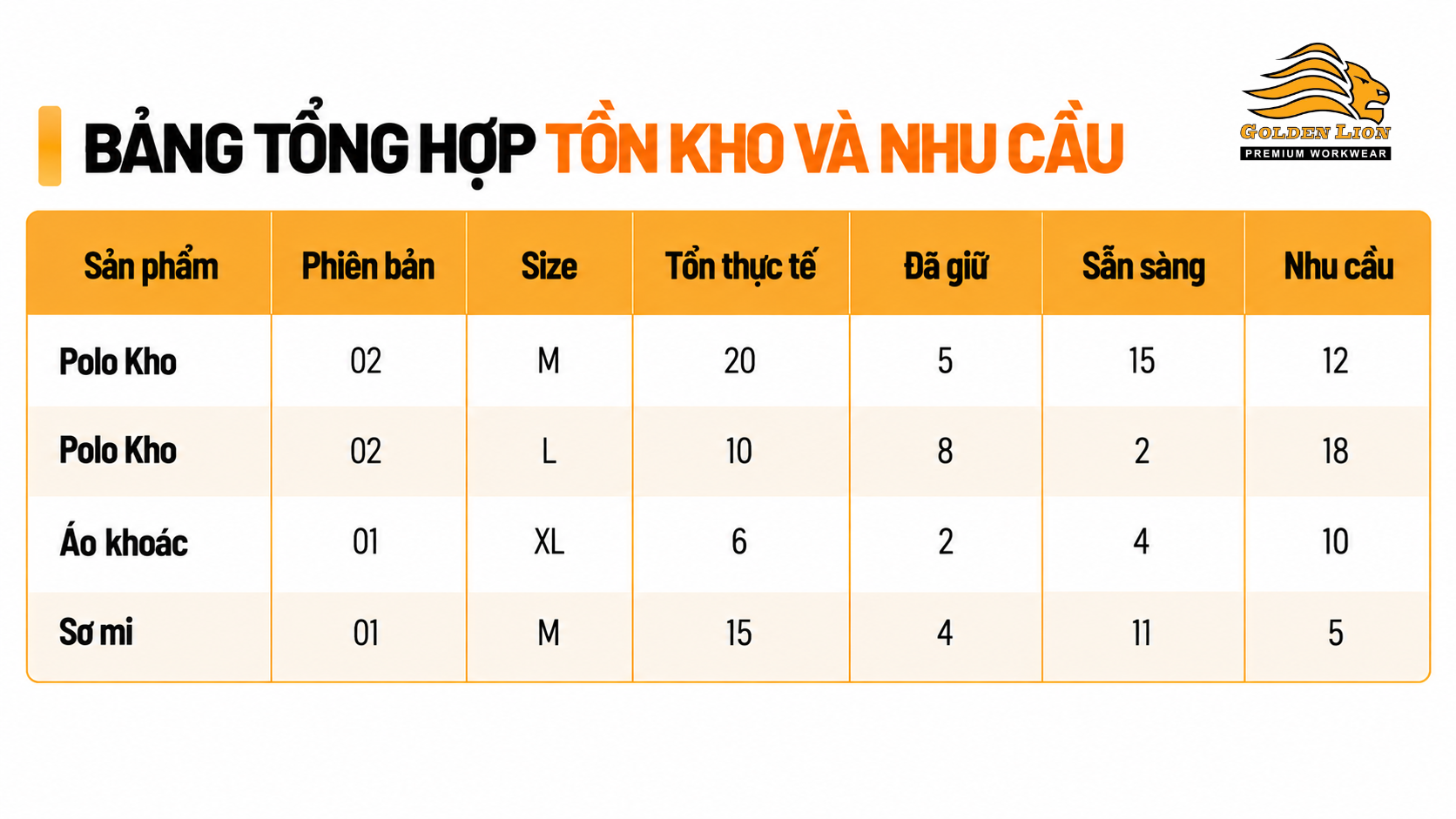

- Kiểm kê và phân loại tồn kho: Sẵn sàng, đã giữ, đang về, chờ kiểm tra hoặc dừng.
- Thiết lập quy trình đặt bổ sung: Không làm lại từ đầu.
- Thiết lập phản hồi 7–30–90 ngày: Mỗi đợt triển khai tạo thêm dữ liệu.
- Quản lý phiên bản và chuyển đổi: Mỗi mẫu có ngày bắt đầu và ngày dừng.
- Đánh giá trước chu kỳ mới: Dữ liệu cũ trở thành đầu vào cho quyết định tiếp theo.
Mỗi lần đặt hàng phải làm hệ thống dữ liệu rõ hơn, việc cấp phát dễ hơn và lần đặt tiếp theo chính xác hơn.
29.2. Có thể triển khai theo ba giai đoạn
Giai đoạn 1 — 30 ngày đầu: Làm rõ hiện trạng. Gom hồ sơ, lập danh mục sản phẩm, xác định phiên bản, làm sạch nhân sự, làm sạch size, kiểm kê tồn kho và tổng hợp vấn đề.
Giai đoạn 2 — Ngày 31–60: Chuẩn hóa. Tạo mã sản phẩm, xây ma trận cấp phát, chốt quyền hạn, chuẩn hóa quy trình nhân viên mới, chuẩn hóa đặt bổ sung, tạo hồ sơ mẫu chuẩn và tạo bảng điều hành.
Giai đoạn 3 — Ngày 61–90: Vận hành và kiểm tra. Đào tạo bộ phận và chi nhánh, thử quy trình cấp phát, thử quy trình bổ sung, theo dõi dữ liệu thực tế, xử lý phiên bản cũ, chốt nhịp họp và đánh giá mức sẵn sàng.
30. Không để đơn vị mới tự mua từng sản phẩm khi ngày hoạt động đến gần
Gói khởi tạo cần có: Danh sách vị trí, ma trận sản phẩm, mã và phiên bản, bảng size, mức cấp, danh sách người mặc, mức dự phòng, kế hoạch giao, quy cách đóng gói, hướng dẫn cấp phát, hướng dẫn chăm sóc, quy trình đổi size, quy trình đặt bổ sung và đầu mối trung tâm.

Khởi tạo đồng phục cho chi nhánh và bộ phận mới
31. Không để hai phiên bản cùng tồn tại không thời hạn
Cần chốt: Phiên bản mới áp dụng từ ngày nào?, bộ phận nào chuyển trước?, nhân viên mới nhận phiên bản nào?, phiên bản cũ còn được đặt bổ sung không?, tồn kho cũ được xử lý thế nào?, hai phiên bản có được mặc cùng không?, ngày dừng hoàn toàn mẫu cũ và ai theo dõi tiến độ chuyển đổi?.
Các phương án: Thay đồng loạt, chuyển theo bộ phận, thay theo nhu cầu phát sinh và cấp chuyển tiếp có thời hạn. Mỗi phiên bản phải có ngày bắt đầu, phạm vi áp dụng và ngày dừng.
32. Không để một trường hợp đặc biệt tạo ra một phiên bản không kiểm soát
Ngoại lệ có thể gồm: Size đặc biệt, công việc tạm thời, sự kiện, khách hoặc nhà thầu, điều kiện môi trường đặc biệt, yêu cầu sức khỏe hoặc công việc phù hợp và sản phẩm thử nghiệm.
Mỗi ngoại lệ cần có: Người hoặc nhóm áp dụng, lý do, sản phẩm, phiên bản, thời gian, người phê duyệt, ngày kết thúc và cách quản lý dữ liệu. Ngoại lệ có người phê duyệt và ngày kết thúc, không phải một phiên bản mới được tạo ra vô thời hạn.
33. Một hệ thống lâu dài cần làm rõ dữ liệu và trách nhiệm của cả hai bên
Hồ sơ nên xác định: Danh mục sản phẩm, phiên bản, mẫu chuẩn, cách xác nhận đầu vào, cách xử lý khi vật liệu thay đổi, thời gian đặt bổ sung, số lượng tối thiểu nếu có, cách kiểm nhận, cách xử lý sai lệch, cách lưu hồ sơ mẫu, mốc đánh giá, đầu mối liên hệ, quy tắc bảo mật dữ liệu và trách nhiệm cập nhật sau mỗi đợt.
Nguyên tắc: Doanh nghiệp không nên phụ thuộc hoàn toàn vào trí nhớ của một nhân viên bán hàng hoặc một người phụ trách nội bộ. Hồ sơ phải đủ để người mới có thể tiếp nhận và tiếp tục vận hành.
34. Gom nhu cầu giúp giảm các yêu cầu nhỏ, gấp và thiếu dữ liệu
Có thể phân thành: Nhu cầu cấp bách — trường hợp phải xử lý ngay và có điều kiện và người phê duyệt rõ. Nhu cầu thông thường — gom theo lịch: Hằng tuần, hai tuần một lần và hằng tháng. Nhu cầu theo chu kỳ — tái đặt, mở chi nhánh, thay phiên bản, sự kiện lớn và chu kỳ đồng phục mới. Mỗi yêu cầu cần có: Người hoặc mục đích, sản phẩm, phiên bản, size, số lượng, ngày cần, lý do và trạng thái phê duyệt.
35. Đơn giá sản phẩm chỉ là một phần chi phí của hệ thống đồng phục
Tổng chi phí có thể gồm: Giá sản phẩm, chi phí đổi size, chi phí sửa, chi phí cấp phát lại, chi phí tồn kho, chi phí đặt gấp, thời gian quản lý, chi phí do sản phẩm ít được sử dụng, chi phí quản lý nhiều phiên bản, chi phí lặp lại vấn đề cũ, chi phí làm lại dữ liệu và chi phí thay sớm vì chăm sóc chưa phù hợp.
Một hệ thống tốt có thể giúp giảm: Đơn bổ sung gấp, đổi size lặp lại, tồn kho sai cơ cấu, đặt nhầm phiên bản, thời gian tìm hồ sơ, thời gian xử lý phản hồi và rủi ro chu kỳ mới bắt đầu muộn. Không chỉ hỏi "một bộ giá bao nhiêu?" Hãy hỏi "toàn bộ hệ thống tốn bao nhiêu để vận hành tốt?"
Giá trị không chỉ nằm ở hình ảnh đồng bộ
- Nhân viên nhận đúng và nhanh hơn: Giảm thời gian chờ và sai cấp phát.
- Người phụ trách giảm việc tìm kiếm và xác nhận lại: Có một nguồn dữ liệu và hồ sơ rõ.
- Đặt bổ sung chính xác hơn: Đúng mã, phiên bản, size và số lượng.
- Vấn đề không bị lặp lại máy móc: Phản hồi được chuyển thành dữ liệu cải tiến.
- Chu kỳ mới bắt đầu ở vị trí tốt hơn: Biết điều gì cần giữ, cập nhật hoặc làm mới.
36. Cùng đặt đồng phục nhưng mức độ hệ thống hóa có thể hoàn toàn khác nhau
Tình huống 1 — Có 20 nhân viên mới: Quản lý theo đơn hàng — tổng hợp tên và size, gửi đặt gấp. Quản lý theo hệ thống — xác định vị trí, bộ sản phẩm, phiên bản, size thực tế, kiểm tồn, cấp hoặc đặt phần thiếu và cập nhật dữ liệu. Kết quả: Nhu cầu được xử lý mà không tạo một danh sách rời mới.
Tình huống 2 — Nhiều người đổi từ M lên L: Quản lý theo đơn hàng — đặt thêm nhiều size L. Quản lý theo hệ thống — cập nhật size thực tế, phân tích theo bộ phận, kiểm tra hướng dẫn size và đánh giá form vai. Kết quả: Không chỉ xử lý phần thiếu mà còn ngăn vấn đề lặp lại.
Tình huống 3 — Doanh nghiệp mở chi nhánh: Quản lý theo đơn hàng — chi nhánh tự chọn mẫu và gửi đặt. Quản lý theo hệ thống — dùng ma trận vị trí, mã sản phẩm, phiên bản, bảng size, gói khởi tạo và quy trình bổ sung chung. Kết quả: Chi nhánh mới phù hợp công việc nhưng vẫn thuộc cùng một hệ nhận diện.
Tình huống 4 — Chu kỳ mới đến gần: Quản lý theo đơn hàng — sao chép đơn cũ và cập nhật số lượng. Quản lý theo hệ thống — đánh giá tỷ lệ sử dụng, phản hồi, size, tồn kho, phiên bản và kế hoạch phát triển trước khi quyết định. Kết quả: Chu kỳ mới không lặp lại nguyên mẫu một cách máy móc.
Lưu ý: Các tình huống chỉ minh họa cách tổ chức hệ thống.
37. Những cách làm khiến hệ thống nhanh chóng trở lại trạng thái rời rạc
- Chỉ mua phần mềm nhưng không chuẩn hóa dữ liệu: Công cụ mới vẫn chứa dữ liệu cũ không rõ ràng.
- Không có người phụ trách cuối cùng: Nhiều người cập nhật nhưng không ai chịu trách nhiệm.
- Không tạo mã sản phẩm: Mỗi nơi sử dụng một tên gọi.
- Không quản lý phiên bản: Mẫu cũ và mới bị trộn.
- Dùng một size cho mọi sản phẩm: Tăng sai lệch cấp phát.
- Không cập nhật sau đổi size: Lần đặt sau lặp lại sai size.
- Không cập nhật sau cấp phát: Hệ thống không biết hàng đã đi đâu.
- Quản lý tồn kho chỉ bằng tổng số lượng: Không biết hàng nào sẵn sàng cấp.
- Dự phòng theo cảm tính: Tồn nhiều size ít dùng nhưng thiếu size phổ biến.
- Không gắn phản hồi với sản phẩm: Vấn đề cũ tiếp tục lặp lại.
- Để chi nhánh tự tạo phiên bản: Hệ thống mất đồng bộ.
- Không có ngày dừng mẫu cũ: Hai phiên bản tồn tại kéo dài.
- Chỉ rà soát trước ngày đặt hàng: Không còn thời gian cải tiến.
- Xem giao hàng là điểm kết thúc: Không tạo dữ liệu cho lần đặt tiếp theo.
38. Lãnh đạo cần nhìn một trang là hiểu toàn bộ luồng vận hành
Nhân sự -> Ma trận sản phẩm theo vị trí -> Size theo từng sản phẩm -> Kiểm tồn kho -> Cấp phát hoặc đặt bổ sung -> Sử dụng và chăm sóc -> Phản hồi 7–30–90 ngày -> Cải tiến và quản lý phiên bản -> Tái đặt hoặc chu kỳ mới.
38.1. Mỗi sản phẩm phải có một hồ sơ và một trạng thái

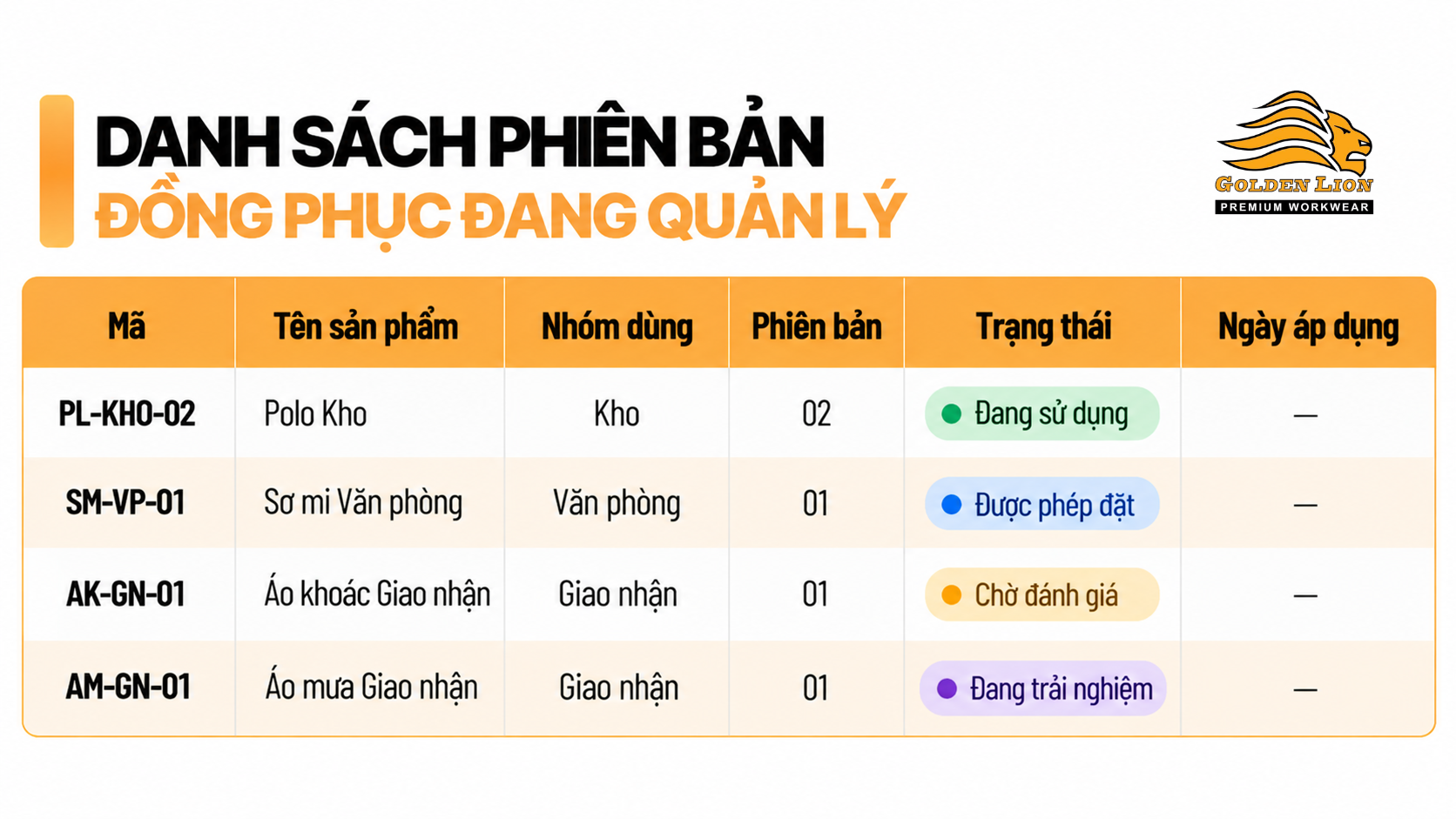

Danh sách phiên bản đồng phục đang quản lý
38.4. Phản hồi phải dẫn đến một hành động và một kết quả

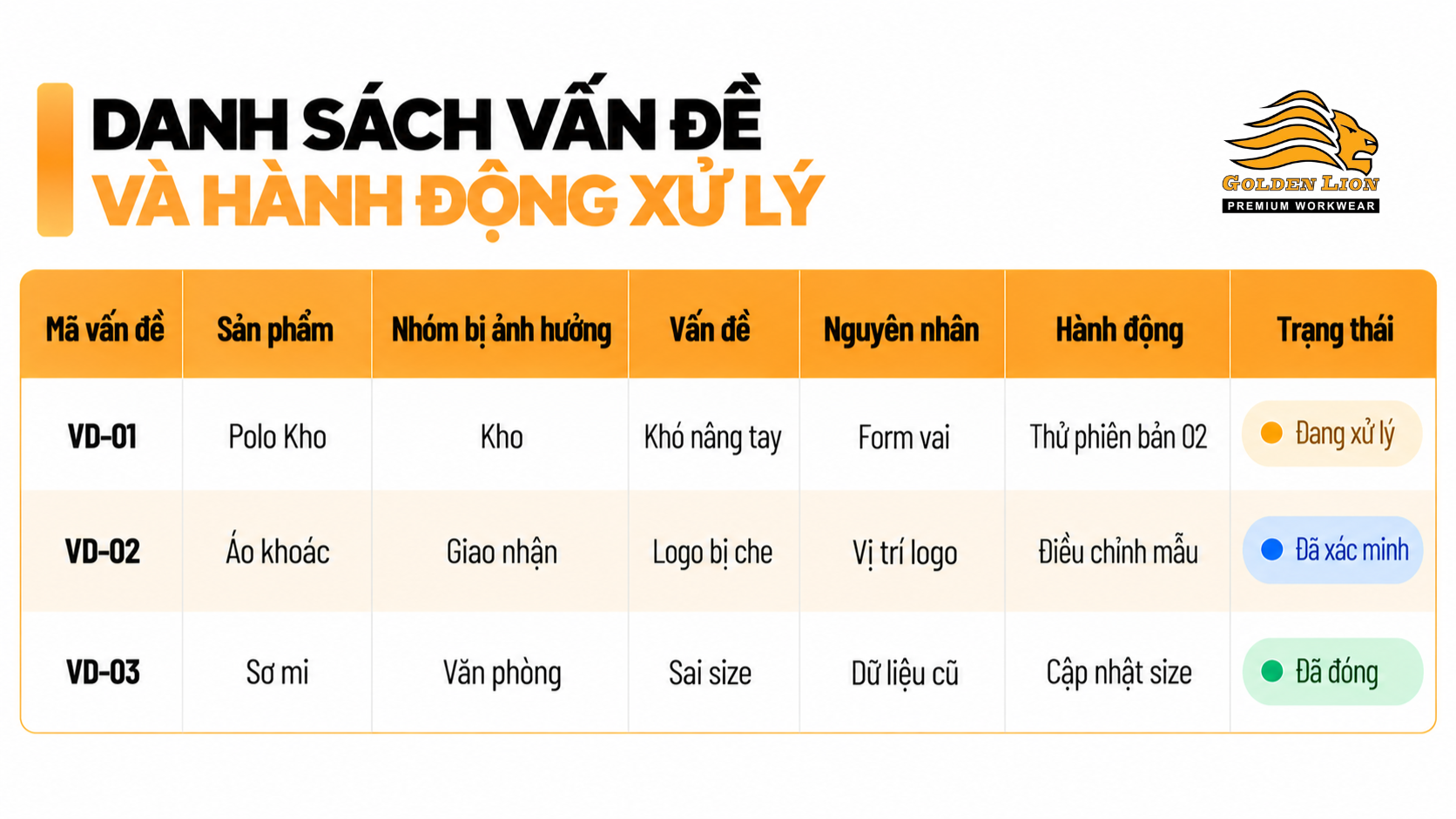

Danh sách vấn đề và hành động xử lý

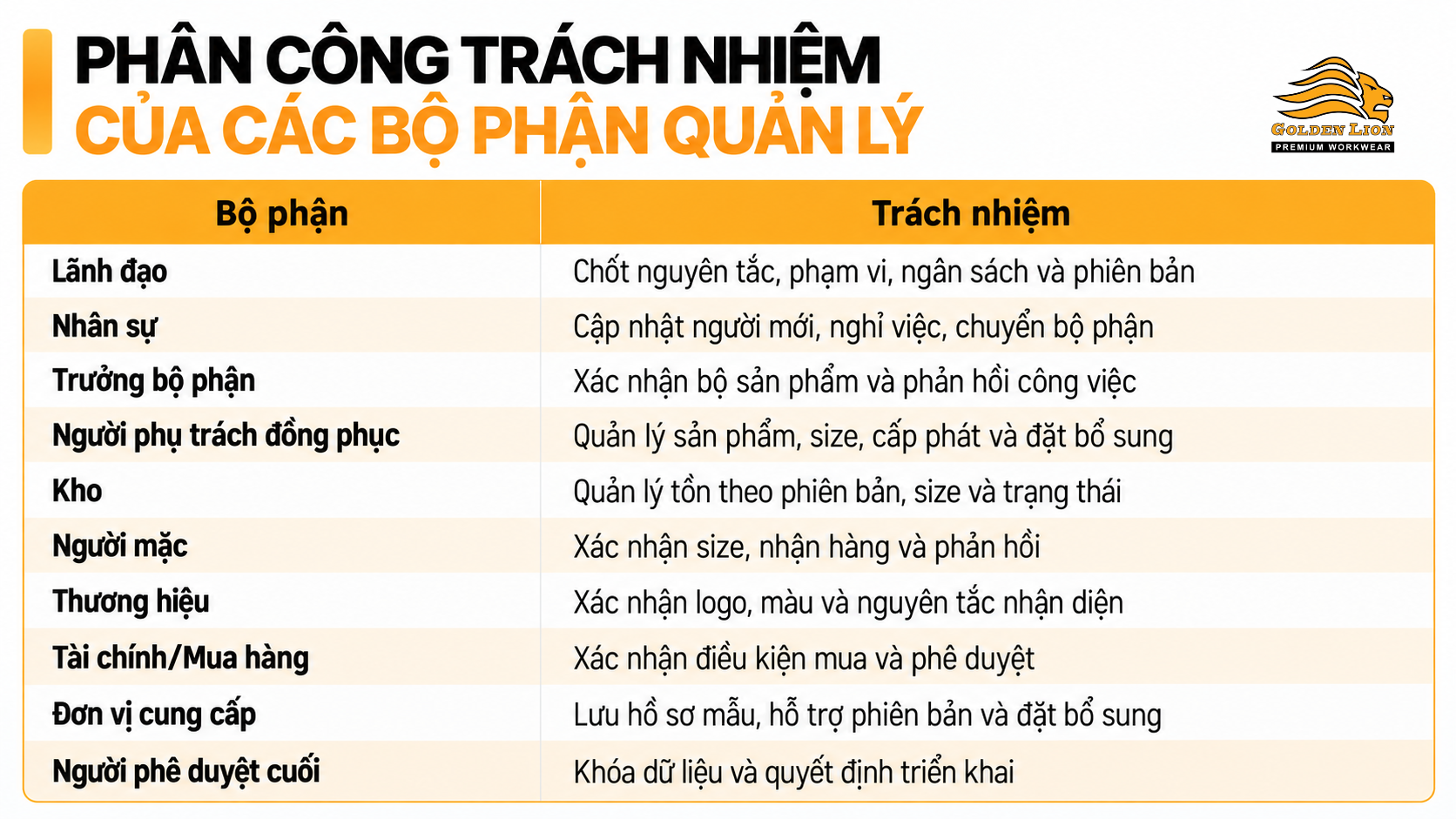

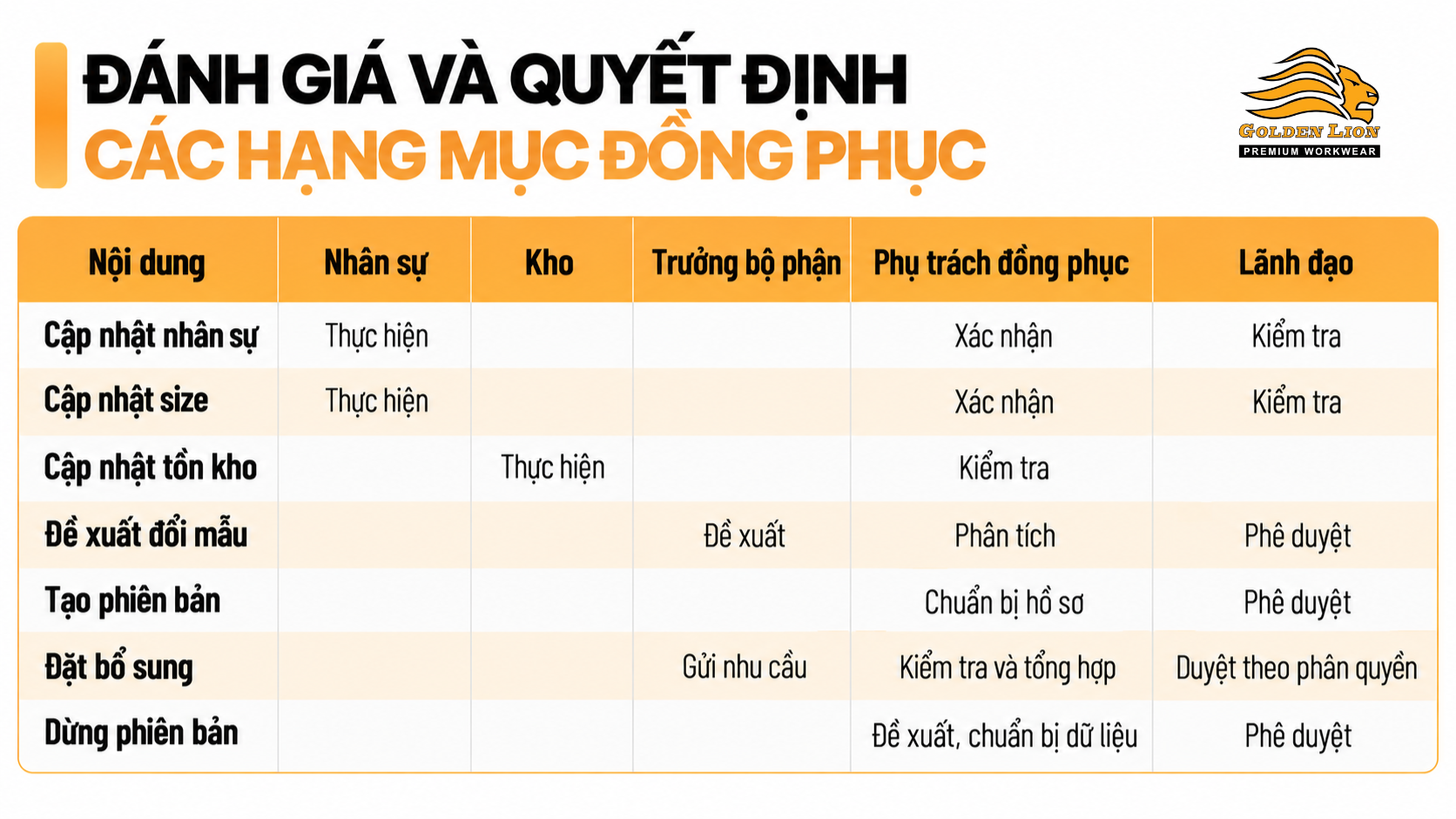

38.5. Mỗi cấu phần phải có người chịu trách nhiệm và thời hạn

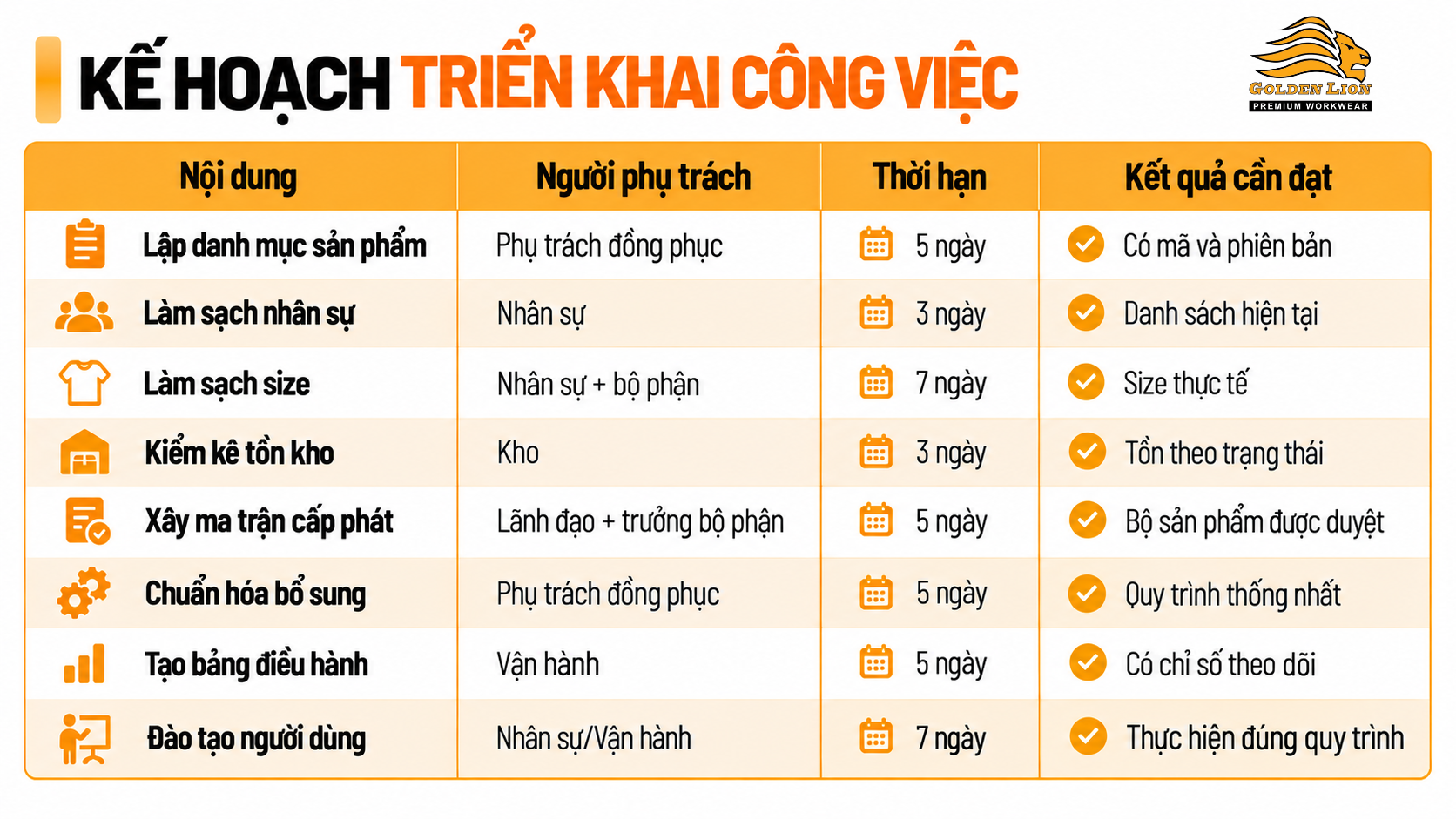

Kế hoạch triển khai công việc
39. Checklist dành cho người phụ trách
Không triển khai công cụ khi dữ liệu nền còn chưa rõ: Có người phụ trách chính, có người phê duyệt, có phạm vi triển khai, có danh sách nhân sự, có danh mục sản phẩm hiện tại, có mẫu đang sử dụng, có bảng size, có lịch sử cấp phát, có tồn kho, có lịch sử đặt bổ sung, có phản hồi người mặc, có danh sách vấn đề, có quy tắc bảo vệ dữ liệu và có thời hạn hoàn thành từng bước.
Theo dõi đều để dữ liệu không lệch khỏi thực tế: Nhân viên mới đã cập nhật, nhân viên nghỉ đã chuyển trạng thái, người chuyển bộ phận đã cập nhật, size sau đổi đã cập nhật, cấp phát đã ghi nhận, tồn kho đã đối soát, hàng đang về đã cập nhật, yêu cầu bổ sung đã tổng hợp, vấn đề mới đã tạo hồ sơ, vấn đề quá hạn đã được nhắc, phiên bản sắp dừng đã được kiểm tra và bảng điều hành đã cập nhật.
Người mới phải nhận được đúng bộ sản phẩm ngay từ đầu: Có mã nhân viên, có bộ phận và vị trí, có ma trận sản phẩm, xác định đúng phiên bản, xác nhận size từng sản phẩm, đã kiểm tồn kho, đã xác định số lượng cấp, có hướng dẫn sử dụng, có hướng dẫn chăm sóc, có người nhận phụ trách, người mới đã xác nhận và dữ liệu đã cập nhật.
Chỉ đặt khi nhu cầu, sản phẩm và phiên bản đã rõ: Có người hoặc mục đích, có mã sản phẩm, có phiên bản, phiên bản còn được phép đặt, có size thực tế, có số lượng, có ngày cần, đã kiểm tồn sẵn sàng, đã kiểm hàng đang về, không có vấn đề lớn chưa quyết định, có người phê duyệt và có kế hoạch cập nhật sau cấp phát.
Dữ liệu cũ phải sẵn sàng trước khi yêu cầu phương án mới: Có danh sách nhân sự dự kiến, có size thực tế, có tỷ lệ sử dụng từng sản phẩm, có phản hồi theo bộ phận, có danh sách vấn đề lặp lại, có đánh giá sau giặt, có tồn kho theo phiên bản, có kế hoạch nhân sự và chi nhánh, có kế hoạch nhận diện, có điều cần giữ, có điều cần thử lại, có nhóm người mặc đại diện, có ngày khóa mẫu và có ngày khóa size và số lượng.
40. Tái đặt không còn là sao chép nguyên đơn hàng trước
Hệ thống giúp doanh nghiệp biết:
- Điều giữ nguyên: Màu, logo, form, chất liệu và chi tiết đang phù hợp.
- Điều cập nhật: Nhân sự, size, số lượng, chi nhánh, đóng gói và ngày cần.
- Điều cần cải tiến: Vấn đề lặp lại, phiên bản, môi trường và sản phẩm theo bộ phận.
>> XEM THÊM: Làm sao duy trì sự đồng bộ đồng phục
41. Tái ký cần dựa trên hiệu quả sử dụng và khả năng vận hành, không chỉ đơn giá
Hồ sơ tái ký có thể sử dụng: Danh mục sản phẩm đang hiệu quả, dữ liệu size, tỷ lệ sử dụng, lịch sử đặt bổ sung, thời gian xử lý, vấn đề và kết quả cải tiến, tồn kho, kế hoạch nhân sự, phiên bản sắp tới, trách nhiệm hai bên và mốc đánh giá.
>> XEM THÊM: Trước chu kỳ đồng phục mới, doanh nghiệp nên đánh giá những gì?
42. Dữ liệu tích lũy giúp lần triển khai sau bắt đầu ở vị trí tốt hơn
Chu kỳ mới có thể sử dụng: Size thực tế, cơ cấu size, mức cấp, tỷ lệ sử dụng, vấn đề lặp lại, điều người mặc muốn giữ, tồn kho, nhịp tuyển mới, thời gian triển khai thực tế và kế hoạch mở rộng.
>> XEM THÊM: Khi nào doanh nghiệp nên bổ sung đồng phục.
43. Câu hỏi thường gặp khi xây dựng hệ thống quản lý đồng phục
Doanh nghiệp bao nhiêu người thì cần hệ thống quản lý đồng phục?
Không có một ngưỡng cố định. Khi nhân viên mới phát sinh thường xuyên, có nhiều sản phẩm, nhiều chi nhánh, nhiều size hoặc đặt bổ sung liên tục, doanh nghiệp nên bắt đầu chuẩn hóa.
Có cần mua phần mềm ngay không?
Không nhất thiết. Trước tiên cần chuẩn hóa danh mục sản phẩm, mã, phiên bản, size, cấp phát, tồn kho và trách nhiệm. Công cụ chỉ phát huy giá trị khi dữ liệu nền đã rõ.
Hệ thống đồng phục có phải chỉ là một bảng size không?
Không. Bảng size chỉ là một cấu phần. Hệ thống còn gồm sản phẩm, phiên bản, người mặc, cấp phát, tồn kho, phản hồi, đặt bổ sung và chu kỳ mới.
Một người có cần nhiều dòng size không?
Có. Mỗi sản phẩm hoặc phiên bản có thể có một size khác nhau. Không nên lưu một size chung cho polo, sơ mi, quần và áo khoác.
Ai nên chịu trách nhiệm chính?
Nên có một đầu mối được phân quyền để kết nối nhân sự, kho, trưởng bộ phận, người mặc, thương hiệu, tài chính và đơn vị cung cấp.
Chi nhánh có được tự đặt bổ sung không?
Chi nhánh có thể gửi nhu cầu nhưng việc xác nhận mã, phiên bản, size, tồn kho và phê duyệt nên đi theo quy trình thống nhất của doanh nghiệp.
Làm sao tránh đặt nhầm phiên bản?
Mỗi sản phẩm phải có mã, phiên bản, trạng thái được phép đặt và mẫu chuẩn. Không đặt bằng tên "mẫu cũ" hoặc hình ảnh không rõ nguồn.
Tồn kho nên quản lý thế nào?
Theo mã sản phẩm, phiên bản, size, số lượng, vị trí và trạng thái như sẵn sàng, đã giữ, đang về, chờ kiểm tra hoặc dừng sử dụng.
Có nên dự phòng đều mọi size không?
Không. Mức dự phòng phải dựa trên cơ cấu size thực tế, tốc độ tuyển mới, tỷ lệ đổi size và thời gian đặt bổ sung.
Phản hồi của người mặc được đưa vào hệ thống ra sao?
Mỗi phản hồi cần gắn với sản phẩm, phiên bản, size, bộ phận, tình huống, mức ảnh hưởng, nguyên nhân và hành động xử lý.
Khi nào một vấn đề được xem là đã xử lý xong?
Khi trường hợp hiện tại đã được xử lý, dữ liệu hoặc hồ sơ đã cập nhật và doanh nghiệp đã có hành động ngăn vấn đề lặp lại.
Bao lâu nên rà soát hệ thống?
Có thể cập nhật khi phát sinh, rà soát nhu cầu hằng tuần, tồn kho hằng tháng, phiên bản và mức sử dụng hằng quý, đánh giá toàn diện trước chu kỳ mới.
Hệ thống có giúp giảm chi phí không?
Có thể giúp giảm đổi size, tồn kho sai cơ cấu, đơn đặt gấp, đặt nhầm phiên bản và thời gian tìm kiếm hoặc xác nhận lại dữ liệu.
Hệ thống có thay thế việc trải nghiệm mẫu thật không?
Không. Khi thay đổi form, chất liệu, bảng size, nhận diện hoặc môi trường sử dụng, doanh nghiệp vẫn nên trải nghiệm mẫu thật trước khi triển khai lớn.
44. Một hệ thống đồng phục lâu dài không bắt đầu bằng phần mềm
Hãy bắt đầu bằng: Doanh nghiệp đang có những sản phẩm nào? Phiên bản nào đang có hiệu lực? Ai đang sử dụng sản phẩm gì? Size thực tế của từng người là gì? Ai đã nhận đủ và ai đang còn thiếu? Tồn kho nào thật sự sẵn sàng cấp? Vấn đề nào đã phát sinh và đã ngăn lặp lại chưa? Lần đặt tiếp theo sẽ sử dụng dữ liệu nào?
Quy trình phù hợp là: Lập danh mục sản phẩm -> Tạo mã và phiên bản -> Lưu mẫu chuẩn -> Kết nối người mặc và size -> Chuẩn hóa cấp phát -> Quản lý tồn kho -> Thiết lập đặt bổ sung -> Ghi nhận phản hồi 7–30–90 ngày -> Quản lý cải tiến và chuyển phiên bản -> Dùng dữ liệu cho tái đặt và chu kỳ mới.
