Hợp đồng đã được ký, ngân sách đã được phê duyệt, nhà cung cấp đã được lựa chọn, người phụ trách có thể nghĩ rằng bước tiếp theo chỉ còn là: “Chờ nhà cung cấp sản xuất và giao hàng” nhưng đây lại là giai đoạn một dự án đồng phục dễ phát sinh sai lệch nhất. Thông tin đã được trao đổi trong nhiều tuần có thể đang nằm ở nhiều nơi: báo giá, hợp đồng, hình thiết kế, tin nhắn, mẫu vải, bảng size, phiếu mặc thử, tệp logo, ghi chú của nhân viên bán hàng và ý kiến của lãnh đạo.
Nếu nhà cung cấp chuyển thẳng từ ký hợp đồng sang sản xuất mà chưa tổ chức bàn giao, những tình huống sau có thể xảy ra: đội sản xuất sử dụng bản thiết kế cũ; logo trên mẫu chưa phải bản cuối; chất liệu được tư vấn khác mã vật tư được đặt; danh sách size chưa được khóa; tổng số lượng giữa hợp đồng và bảng size không khớp; thay đổi mới chỉ có trong tin nhắn; người phụ trách doanh nghiệp không biết mốc nào cần phê duyệt; tiến độ chỉ được nhắc đến khi đã có nguy cơ chậm; đóng gói không đúng cách doanh nghiệp cần phân phát.
Ký hợp đồng là thời điểm chuyển từ giai đoạn bán hàng sang giai đoạn thực thi. Việc quan trọng nhất sau khi ký không phải là cắt vải ngay, mà là bảo đảm mọi bên đang hiểu và sử dụng cùng một bộ thông tin.
Trả lời nhanh: Sau khi ký hợp đồng, triển khai đơn hàng đồng phục sẽ đi qua những bước nào?
Một đơn hàng nên được triển khai qua 12 bước:
- Bàn giao nội bộ từ bộ phận bán hàng sang đội triển khai.
- Tổ chức buổi họp khởi động cùng doanh nghiệp.
- Tạo mã dự án và xác định người phụ trách hai bên.
- Rà soát hợp đồng, báo giá và các điều kiện còn mở.
- Khóa thiết kế, chất liệu, màu, logo và phụ liệu.
- Hoàn tất mẫu chuẩn cùng hồ sơ kỹ thuật.
- Khóa bảng size, danh sách size, số lượng và cách đóng gói.
- Chuẩn bị và kiểm tra nguyên liệu đầu vào.
- Lập kế hoạch sản xuất và họp trước sản xuất.
- Sản xuất hàng loạt và kiểm soát trong quá trình.
- Kiểm tra thành phẩm, đóng gói và xác nhận kế hoạch giao.
- Bàn giao, nghiệm thu và kích hoạt chăm sóc sau bán.
Mỗi bước cần có: đầu vào, người chịu trách nhiệm, đầu ra, ngày dự kiến, trạng thái và điều kiện được chuyển sang bước tiếp theo. Không cần tự xây dựng quy trình theo dõi từ đầu.
Vì sao ký hợp đồng chưa đồng nghĩa nhà cung cấp được phép bắt đầu sản xuất?
Hợp đồng thường xác lập phạm vi lớn nhưng triển khai cần dữ liệu chi tiết
Hợp đồng có thể xác nhận: sản phẩm, số lượng dự kiến, đơn giá, thanh toán, mốc giao, trách nhiệm chính. Nhưng sản xuất còn cần: mã mẫu, mã chất liệu, màu, logo, bảng size, cơ cấu số lượng theo size, cách đóng gói, danh sách địa điểm, tiêu chí kiểm tra.
Một số nội dung có thể được phê duyệt có điều kiện khi ký
Ví dụ: Hướng thiết kế đã được duyệt nhưng mẫu cuối chưa hoàn tất; hợp đồng đã ký nhưng danh sách size chưa khóa; chất liệu chính đã chọn nhưng màu cuối đang chờ xác nhận; tiến độ đã có nhưng phụ thuộc ngày duyệt logo. Những nội dung này phải được hoàn tất trước cổng kiểm soát tương ứng.
Thông tin bán hàng cần được chuyển thành thông tin vận hành
Bộ phận bán hàng có thể hiểu rất rõ nhu cầu khách hàng. Nhưng đội thiết kế, thu mua, kỹ thuật, sản xuất, kiểm soát chất lượng, giao nhận chỉ có thể triển khai đúng khi thông tin đã được chuẩn hóa thành hồ sơ. Bắt đầu cắt hoặc may khi đầu vào chưa khóa có thể dẫn đến: làm lại mẫu, dừng chuyền, thay nguyên liệu, sửa logo, phân loại lại size, chậm tiến độ hơn.
Bộ hồ sơ chuẩn duy nhất của dự án gồm những gì?
Đội triển khai không nên dựa trên nhiều tệp rời rạc. Cần tạo một bộ hồ sơ chuẩn duy nhất.
- Hợp đồng và phụ lục: Gồm phạm vi, giá, thanh toán, tiến độ, trách nhiệm, điều kiện nghiệm thu, điều kiện thay đổi.
- Báo giá cuối cùng: Phải cùng phạm vi với hợp đồng. Ghi rõ: đã bao gồm, báo riêng, chưa bao gồm, điều kiện phát sinh.
- Bản yêu cầu đã xác nhận: Gồm người mặc, môi trường, yêu cầu bắt buộc, ba ưu tiên, những điều phải giữ, những điều phải cải thiện.
- Mẫu và hồ sơ kỹ thuật: Gồm mã mẫu, phiên bản, hình thiết kế, thông số, chất liệu, logo, phụ liệu, tiêu chuẩn hoàn thiện, người duyệt.
- Hồ sơ size và số lượng: Gồm bảng size, danh sách size, size đặc biệt, số lượng theo mã sản phẩm, số lượng theo bộ phận, ngày khóa dữ liệu, người xác nhận.
- Kế hoạch giao nhận: Gồm địa điểm, số đợt, cách đóng gói, nhãn, danh sách đóng gói, người kiểm nhận.
- Nhật ký quyết định và thay đổi: Gồm nội dung thay đổi, lý do, ảnh hưởng đến giá, ảnh hưởng đến tiến độ, người đề nghị, người phê duyệt, phiên bản mới.
- Kế hoạch triển khai: Gồm các bước, ngày dự kiến, người chịu trách nhiệm, đầu ra, cổng kiểm soát, cơ chế cập nhật.
Nguyên tắc đặt tên tệp: [Mã dự án]_[Loại tài liệu]_[Phiên bản]_[Ngày] Ví dụ:
STV-ABC2026_MAU-AO-THUN_V3_16082026. STV-ABC2026_DANH-SACH-SIZE_V2_16082026. STV-ABC2026_KE-HOACH-TRIEN-KHAI_V1_16082026
Nguyên tắc sử dụng: Không ghi "bản mới nhất", không xóa bản cũ, bản hết hiệu lực phải được đánh dấu, chỉ một bản được xác định là bản đang áp dụng, mọi bộ phận sử dụng cùng mã dự án.
12 triển khai đơn hàng đồng phục sau khi ký hợp đồng
1. Bàn giao nội bộ từ bộ phận bán hàng sang đội triển khai
Mục tiêu: Bảo đảm những gì đã tư vấn, thỏa thuận và cam kết không bị mất khi chuyển người phụ trách. Đầu vào gồm hợp đồng, báo giá, hồ sơ đề xuất, mẫu, góp ý, dữ liệu khách hàng và các cam kết đã được xác nhận.
Việc phải thực hiện: Tóm tắt nhu cầu, tóm tắt phương án đã chọn, liệt kê nội dung còn mở, liệt kê rủi ro, xác định người phụ trách dự án và chuyển toàn bộ tài liệu. Đầu ra là biên bản bàn giao nội bộ. Không được chuyển bước khi cam kết của bán hàng chưa có căn cứ, báo giá và hợp đồng khác phạm vi hoặc chưa xác định người tiếp nhận.
2. Tổ chức buổi họp khởi động với doanh nghiệp
Mục tiêu: Giúp hai bên cùng nhìn thấy mục tiêu, phạm vi, kế hoạch, người chịu trách nhiệm, nội dung cần phê duyệt và rủi ro. Nội dung cần thống nhất gồm mã dự án, người phụ trách hai bên, kênh trao đổi chính thức, các mốc khóa dữ liệu, cách xác nhận thay đổi, cách cập nhật tiến độ, cách xử lý khi chậm phê duyệt và kế hoạch giao nhận. Đầu ra: Biên bản họp khởi động được xác nhận.
3. Tạo mã dự án và bản đồ người phụ trách
Mục tiêu: Mọi thông tin, mẫu, size và thay đổi đều được gắn với một dự án cụ thể. Cần xác định người phụ trách chính của doanh nghiệp, người duyệt thiết kế, người duyệt chất liệu, người khóa size, người duyệt ngân sách phát sinh, người nhận cập nhật tiến độ, người kiểm nhận và người phụ trách sau bán.
Phía nhà cung cấp gồm quản lý dự án, thiết kế hoặc nghiên cứu phát triển, thu mua, sản xuất, kiểm soát chất lượng, giao nhận và chăm sóc khách hàng. Đầu ra là danh sách đầu mối và quyền xác nhận.
4. Rà soát hợp đồng, báo giá và những nội dung còn mở
Mục tiêu: Chuyển mọi nội dung chưa rõ thành một danh sách có người xử lý. Cần rà soát mẫu đã duyệt hay chưa, chất liệu cuối cùng, logo cuối cùng, size đặc biệt, số lượng, phí phát sinh, đóng gói, địa điểm giao, điều kiện thanh toán và điều kiện bắt đầu tiến độ.
Trạng thái từng nội dung gồm: đã xác nhận, phê duyệt có điều kiện, cần bổ sung, cản trở sản xuất. Đầu ra là danh sách điều kiện cần hoàn tất.
5. Khóa thiết kế, chất liệu, màu, logo và phụ liệu
Mục tiêu: Xác định chính xác sản phẩm sẽ được triển khai. Phải khóa hình mặt trước và sau, dáng, màu chính, màu phối, mã chất liệu, logo, kích thước logo, vị trí logo, nút, khóa, bo, nhãn, túi và các chi tiết chuyên môn.
Phải chỉ rõ nội dung đã duyệt, nội dung còn tạm, nội dung không áp dụng, người duyệt và ngày duyệt. Đầu ra là bản cấu hình sản phẩm cuối. Không được chuyển bước khi logo còn là bản minh họa, màu mới chỉ được xem trên màn hình, mã chất liệu chưa xác định hoặc phụ liệu đang được thay thế nhưng chưa duyệt.
6. Hoàn tất mẫu chuẩn và hồ sơ kỹ thuật
Hai trường hợp: Trường hợp A — Mẫu đã được duyệt trước khi ký: Cần kiểm tra mẫu còn đúng phiên bản không, hồ sơ kỹ thuật đã cập nhật chưa, mẫu vật lý và tệp có cùng thông tin không. Trường hợp B — Ký hợp đồng trước, mẫu hoàn tất sau: Phải ghi rõ phạm vi may mẫu, số vòng điều chỉnh, người mặc thử, tiêu chí duyệt và mốc không được phép sản xuất trước khi mẫu đạt. Đầu ra: Mẫu chuẩn sản xuất, bản thiết kế cuối, bảng thông số, danh mục nguyên liệu, tiêu chuẩn logo và biên bản duyệt mẫu.
>>> XEM THÊM: Vì sao mẫu đồng phục cần được giải thích rõ trước khi mặc thử?
>>> XEM THÊM: Người mặc nên đánh giá những gì sau khi trải nghiệm mẫu đồng phục?
7. Khóa bảng size, số lượng và cách đóng gói
Mục tiêu: Biến tổng số lượng hợp đồng thành dữ liệu có thể sản xuất và giao đúng. Cần xác nhận: mã sản phẩm, size, số lượng từng size, số lượng từng bộ phận, số lượng từng địa điểm, size đặc biệt, hàng dự phòng nếu có, cách đóng gói, nội dung trên nhãn, tổng số lượng đối chiếu hợp đồng.
Kiểm tra bắt buộc: Tổng số lượng theo size = tổng số lượng theo bộ phận = tổng số lượng được phê duyệt. Nếu không bằng nhau, không được chuyển dữ liệu sang sản xuất. Đầu ra: Danh sách size và số lượng đã khóa.
8. Chuẩn bị và kiểm tra nguyên liệu đầu vào
Mục tiêu: Bảo đảm vật tư thực tế đúng với những gì đã duyệt. Cần kiểm tra: mã chất liệu, màu, số lượng, phụ liệu, logo, nhãn, chỉ, nút, khóa, chi tiết chuyên biệt.
Khi phát hiện khác biệt, không tự thay thế. Phải ghi nhận, phân tích ảnh hưởng, đề xuất phương án, gửi mẫu hoặc thông tin, được người có quyền xác nhận và cập nhật hồ sơ. Đầu ra: Biên bản xác nhận nguyên liệu đủ điều kiện.
9. Lập kế hoạch sản xuất và họp trước sản xuất
Mục tiêu: Chuyển hồ sơ đã khóa thành kế hoạch có thể thực hiện tại xưởng. Nội dung họp gồm: mã đơn hàng, sản phẩm, mẫu chuẩn, chất liệu, bảng size, số lượng, điểm kỹ thuật quan trọng, vị trí logo, điểm có nguy cơ lỗi, tiêu chuẩn kiểm tra, cách đóng gói, mốc hoàn tất.
Đầu ra: Kế hoạch sản xuất, lệnh sản xuất, danh sách điểm cần kiểm soát, người chịu trách nhiệm từng công đoạn. Không được phát hành lệnh sản xuất khi: mẫu chưa khóa, số lượng chưa khớp, vật tư chưa đủ, điều kiện thanh toán hoặc phê duyệt cần thiết chưa hoàn tất.
10. Sản xuất hàng loạt và kiểm soát trong quá trình
Mục tiêu: Phát hiện sai lệch sớm, không chờ đến khi toàn bộ hàng đã hoàn tất. Có thể kiểm soát tại: cắt, in hoặc thêu, may, hoàn thiện, kiểm tra thông số, kiểm tra logo, kiểm tra màu, kiểm tra ngoại quan.
Cần ghi nhận: số lượng đã thực hiện, số lượng đang xử lý, vấn đề, nguyên nhân, hành động khắc phục, ảnh hưởng tiến độ, người xác nhận. Khi có sai lệch quan trọng: tạm dừng phần liên quan, đối chiếu mẫu, xác định phạm vi ảnh hưởng, không tự tiếp tục theo giả định, cập nhật doanh nghiệp khi ảnh hưởng đến cam kết.
11. Kiểm tra thành phẩm, đóng gói và xác nhận kế hoạch giao
Mục tiêu: Chỉ đưa sản phẩm đạt yêu cầu sang đóng gói và giao nhận. Kiểm tra thành phẩm: mẫu, màu, logo, size, thông số, đường may, phụ liệu, ngoại quan, số lượng.
Kiểm tra đóng gói: đúng sản phẩm, đúng size, đúng bộ phận, đúng người nếu áp dụng, đúng nhãn, đúng số kiện, có danh sách đóng gói. Xác nhận giao: địa điểm, ngày, khung giờ, người nhận, phương tiện, chứng từ, cách kiểm nhận. Đầu ra: Lệnh cho phép xuất giao.
>>> XEM THÊM: Trước khi giao đồng phục, nhà cung cấp cần kiểm tra những gì?
12. Bàn giao, nghiệm thu và kích hoạt chăm sóc sau bán
Mục tiêu: Bảo đảm việc giao hàng chuyển thành một hồ sơ có thể kiểm nhận, xử lý vấn đề và đặt bổ sung. Khi bàn giao: đối chiếu số kiện, đối chiếu danh sách, kiểm tra mẫu đại diện, lập biên bản, ghi nhận thiếu, nhầm hoặc sai nếu có, xác định thời hạn phản hồi theo thỏa thuận.
Hồ sơ cần bàn giao: danh sách đóng gói, biên bản giao nhận, hướng dẫn kiểm nhận, hướng dẫn bảo quản, chính sách xử lý vấn đề, mã sản phẩm, bảng size, điều kiện đặt bổ sung, đầu mối chăm sóc khách hàng. Sau giao: theo dõi phản hồi ban đầu, xử lý đổi size, theo dõi vấn đề, lưu dữ liệu, chuẩn bị cho lần đặt tiếp theo. Sư Tử Vàng hiện công bố định hướng đồng hành xuyên suốt, tiếp tục hỗ trợ sau giao và lưu thiết kế, chất liệu, màu, logo, hồ sơ size cùng lịch sử đơn hàng để hỗ trợ tái đặt.
Nội dung hình: Bàn giao nội bộ, họp khởi động, tạo mã dự án, rà soát điều kiện, khóa thiết kế và vật tư, khóa mẫu, khóa size và số lượng, kiểm tra nguyên liệu, lập kế hoạch sản xuất, sản xuất và kiểm soát, kiểm tra, đóng gói, giao nhận và sau bán.

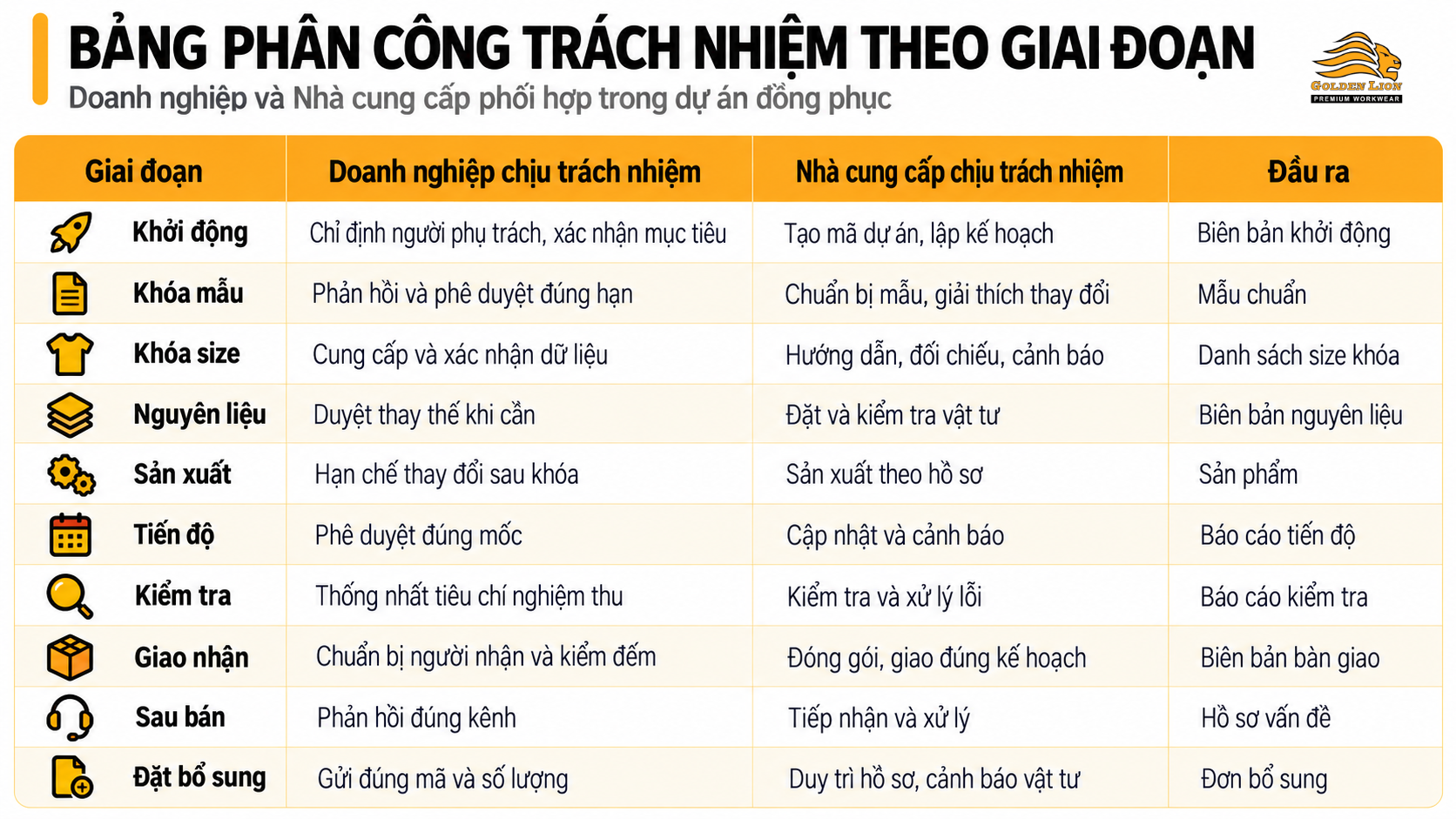

Trách nhiệm của doanh nghiệp và nhà cung cấp trong từng giai đoạn
Nguyên tắc: Doanh nghiệp không nên giao toàn bộ trách nhiệm cho nhà cung cấp, nhà cung cấp không nên chuyển toàn bộ trách nhiệm dữ liệu cho doanh nghiệp, mỗi đầu ra phải có một người chịu trách nhiệm chính, người góp ý không mặc định là người được quyền phê duyệt, thay đổi của người không có thẩm quyền chỉ được ghi nhận, chưa được thực hiện.
Giai đoạn | Doanh nghiệp chịu trách nhiệm | Nhà cung cấp chịu trách nhiệm | Đầu ra |
Khởi động | Chỉ định người phụ trách, xác nhận mục tiêu | Tạo mã dự án, lập kế hoạch | Biên bản khởi động |
Khóa mẫu | Phản hồi và phê duyệt đúng hạn | Chuẩn bị mẫu, giải thích thay đổi | Mẫu chuẩn |
Khóa size | Cung cấp và xác nhận dữ liệu | Hướng dẫn, đối chiếu, cảnh báo | Danh sách size khóa |
Nguyên liệu | Duyệt thay thế khi cần | Đặt và kiểm tra vật tư | Biên bản nguyên liệu |
Sản xuất | Hạn chế thay đổi sau khóa | Sản xuất theo hồ sơ | Sản phẩm |
Tiến độ | Phê duyệt đúng mốc | Cập nhật và cảnh báo | Báo cáo tiến độ |
Kiểm tra | Thống nhất tiêu chí nghiệm thu | Kiểm tra và xử lý lỗi | Báo cáo kiểm tra |
Giao nhận | Chuẩn bị người nhận và kiểm đếm | Đóng gói, giao đúng kế hoạch | Biên bản bàn giao |
Sau bán | Phản hồi đúng kênh | Tiếp nhận và xử lý | Hồ sơ vấn đề |
Đặt bổ sung | Gửi đúng mã và số lượng | Duy trì hồ sơ, cảnh báo vật tư | Đơn bổ sung |
6 Điều kiện phải đủ trước khi sản xuất hàng loạt
- Mẫu cuối đã được phê duyệt: Có mã mẫu, phiên bản, người duyệt, ngày duyệt, mẫu vật lý hoặc căn cứ rõ.
- Hồ sơ kỹ thuật cùng phiên bản: Có thiết kế, thông số, vật liệu, logo, phụ liệu, tiêu chuẩn hoàn thiện.
- Size và số lượng đã khóa: Có thiết kế, thông số, vật liệu, logo, phụ liệu, tiêu chuẩn hoàn thiện.
- Nguyên liệu đã được kiểm tra: Có thiết kế, thông số, vật liệu, logo, phụ liệu, tiêu chuẩn hoàn thiện.
- Kế hoạch sản xuất và giao nhận đã rõ: Có thiết kế, thông số, vật liệu, logo, phụ liệu, tiêu chuẩn hoàn thiện.
- Điều kiện thương mại và thay đổi đã hoàn tất: Có thanh toán cần thiết, phát sinh đã phê duyệt, thay đổi đã cập nhật, người có quyền cho phép sản xuất.
Phát hành lệnh cho phép sản xuất hàng loạt
Nút này chỉ hoạt động khi cả 6 điều kiện đã được đánh dấu đạt. Mẫu, chất liệu, logo và size được khóa trước khi sản xuất đồng phục hàng loạt
Thay đổi sau khi ký hợp đồng được kiểm soát như thế nào?
Thay đổi sau ký là bình thường. Điều nguy hiểm không phải có thay đổi. Điều nguy hiểm là thay đổi không được kiểm soát.
- Ghi yêu cầu thay đổi: Phải ghi: Nội dung cũ, nội dung mới, lý do, người đề nghị, ngày đề nghị.Phải ghi nội dung cũ, nội dung mới, lý do, người đề nghị, ngày đề nghị.
- Phân tích ảnh hưởng: Nhà cung cấp phải đánh giá thiết kế, mẫu, vật tư, size, giá, tiến độ, chất lượng, giao nhận, đặt bổ sung.
- Đề xuất phương án xử lý: Có thể gồm: không thực hiện; thực hiện nhưng không ảnh hưởng giá; phát sinh giá; phát sinh thời gian; cần làm lại mẫu; chỉ áp dụng cho một phần đơn hàng; chuyển sang đợt sau.
- Người có quyền phê duyệt: Không thực hiện chỉ vì một người gửi tin nhắn, một người mặc góp ý hoặc một quản lý yêu cầu trực tiếp tại xưởng.
- Cập nhật phiên bản: Phải cập nhật đồng thời thiết kế, mẫu, báo giá hoặc phụ lục, kế hoạch, bảng size nếu liên quan, hồ sơ sản xuất.
- Thông báo các bên liên quan: Không chỉ thông báo người đề nghị. Phải thông báo quản lý dự án, thiết kế, thu mua, sản xuất, kiểm soát chất lượng, người phụ trách doanh nghiệp.
Quy tắc: Không thay đổi trực tiếp trên chuyền nếu phiếu yêu cầu thay đổi chưa được phê duyệt và cập nhật hồ sơ.

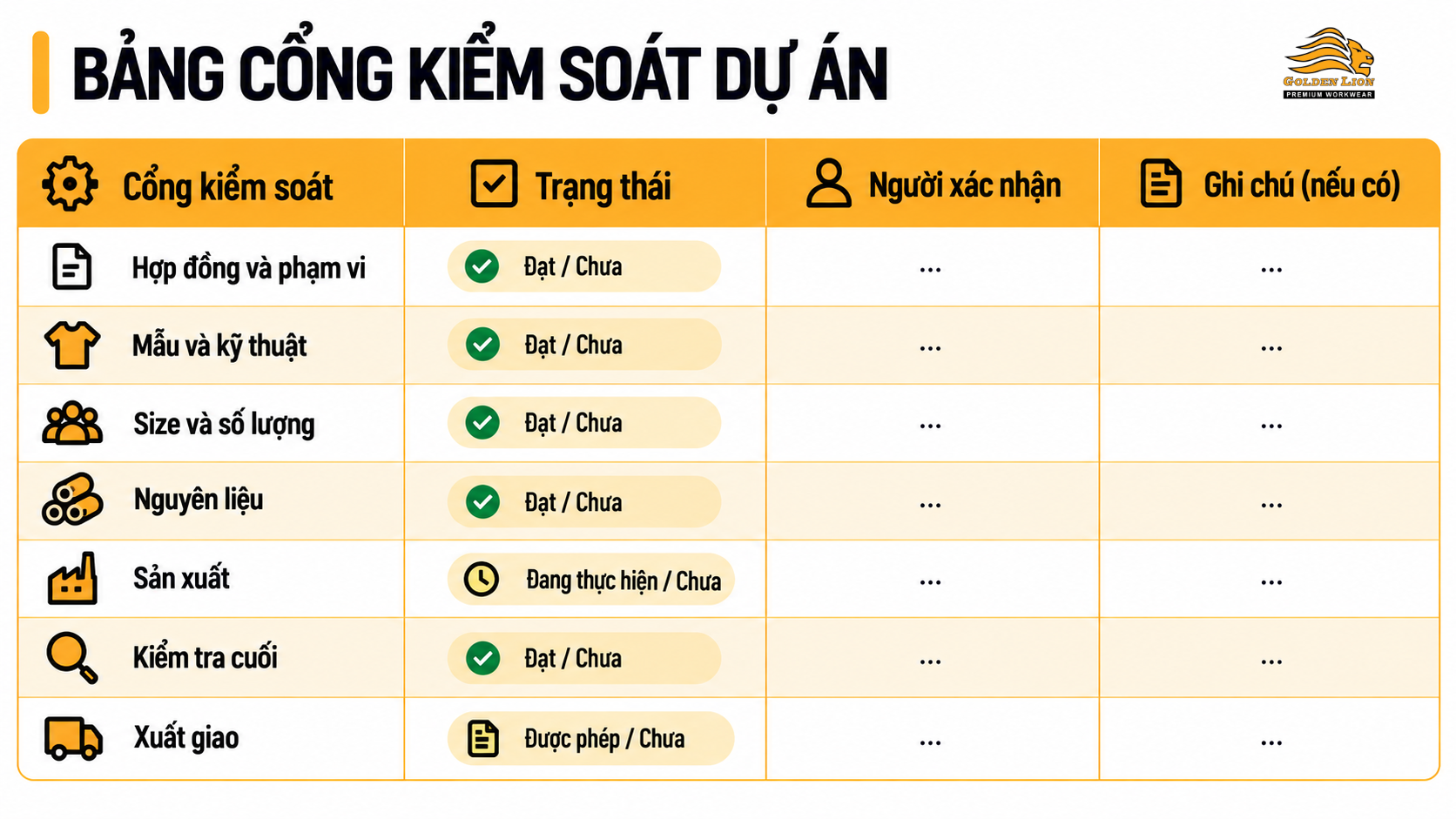

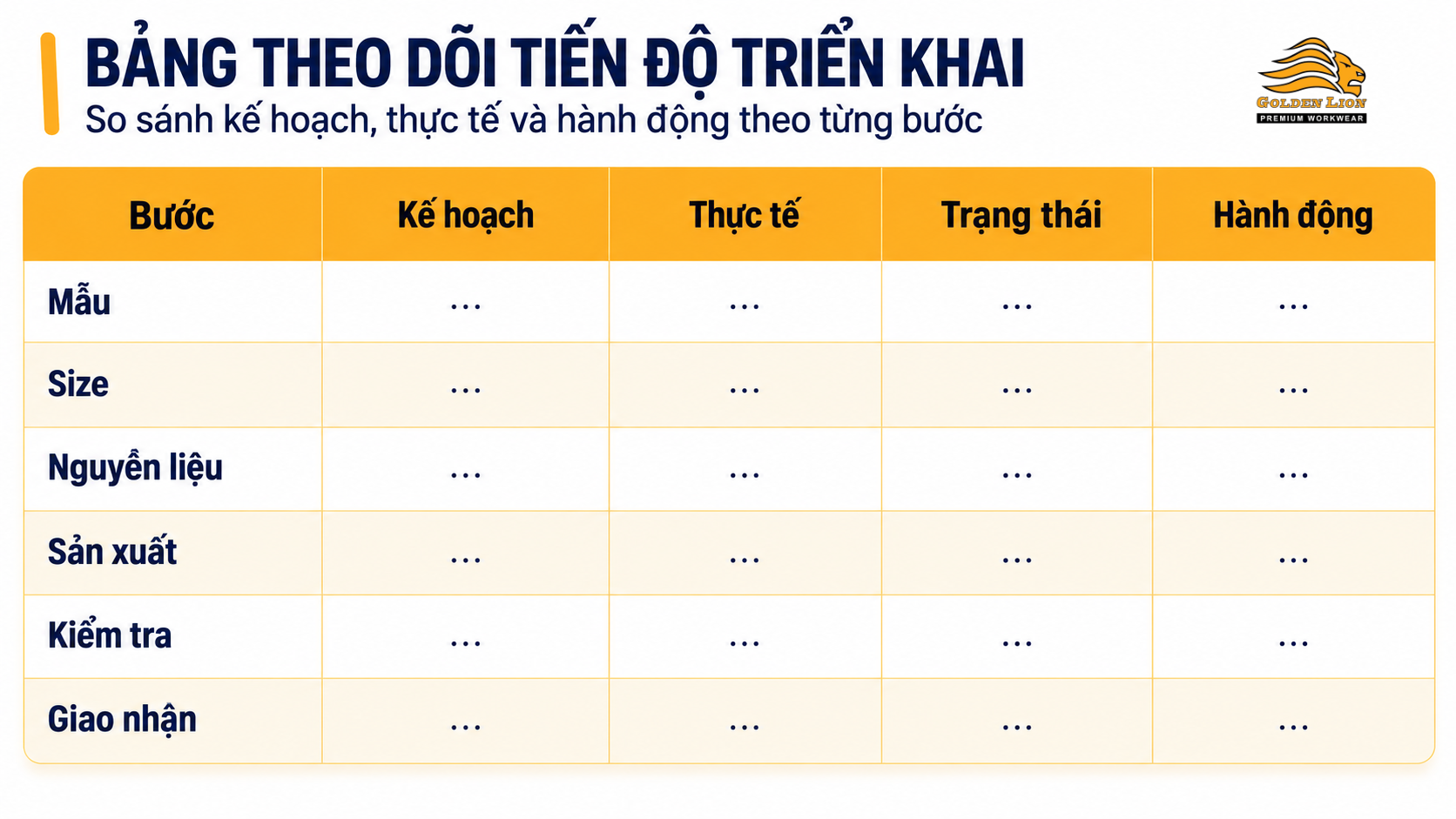

Bảng theo dõi tiến độ một trang cần có những gì?
- Thông tin dự án: Mã dự án, doanh nghiệp, sản phẩm, số lượng, ngày cần sử dụng, người phụ trách hai bên.
- Trạng thái các cổng
Cổng kiểm soát | Trạng thái | Người xác nhận |
Hợp đồng và phạm vi | Đạt/Chưa | … |
Mẫu và kỹ thuật | Đạt/Chưa | … |
Size và số lượng | Đạt/Chưa | … |
Nguyên liệu | Đạt/Chưa | … |
Sản xuất | Đang thực hiện/Chưa | … |
Kiểm tra cuối | Đạt/Chưa | … |
Xuất giao | Được phép/Chưa | … |
- Tiến độ các bước
Bước | Kế hoạch | Thực tế | Trạng thái | Hành động |
Mẫu | … | … | … | … |
Size | … | … | … | … |
Nguyên liệu | … | … | … | … |
Sản xuất | … | … | … | … |
Kiểm tra | … | … | … | … |
Giao nhận | … | … | … | … |
- 3 rủi ro quan trọng nhất
- Việc doanh nghiệp cần phê duyệt: Nội dung, người duyệt, hạn, ảnh hưởng nếu chậm.
- Cập nhật tiếp theo: Ngày, người gửi, nội dung dự kiến.
>>> XEM THÊM: Vì sao doanh nghiệp nên được cập nhật tiến độ trong suốt quá trình sản xuất?
Buổi họp khởi động đơn hàng nên tổ chức như thế nào?
Thời lượng tham khảo: Khoảng 45–60 phút, tùy mức độ phức tạp. Đây là khung tổ chức, không phải thời lượng bắt buộc cho mọi đơn hàng. Thành phần: Phía doanh nghiệp gồm người phụ trách dự án, mua hàng, nhân sự hoặc hành chính, thương hiệu khi cần, quản lý bộ phận sử dụng, người duyệt chính. Phía nhà cung cấp gồm quản lý dự án, người phụ trách kỹ thuật hoặc mẫu, người phụ trách sản xuất khi cần, người phụ trách giao nhận hoặc sau bán đối với đơn hàng phức tạp.
Chương trình đề xuất
- Xác nhận mục tiêu và phạm vi: Sản phẩm, số lượng, người mặc, ngày sử dụng, điều không được phép xảy ra.
- Rà soát hồ sơ: Hợp đồng, báo giá, mẫu, chất liệu, logo, size, giao nhận.
- Xác nhận các mốc: Khóa mẫu, khóa size, khóa số lượng, đặt nguyên liệu, sản xuất, kiểm tra, giao hàng.
- Xác nhận trách nhiệm: Ai cung cấp dữ liệu, ai kiểm tra, ai phê duyệt, ai nhận cập nhật, ai xử lý phát sinh.
- Chốt nội dung còn mở: Mỗi nội dung phải có người xử lý, hạn, ảnh hưởng, cổng không được vượt qua.
Không kết thúc cuộc họp khi chưa có: Biên bản, người phụ trách, kế hoạch, danh sách nội dung còn mở, ngày cập nhật tiếp theo.
Tình huống minh họa
Đây là tình huống minh họa phương pháp triển khai, không phải câu chuyện khách hàng thực tế. Một doanh nghiệp ký hợp đồng đặt 1.200 áo thun cho văn phòng, kho, giao nhận. Ngày cần sử dụng đã được xác định.
Tình trạng tại ngày ký: Đã hoàn tất: Màu chính, kiểu cổ, báo giá, phạm vi logo, hợp đồng. Chưa hoàn tất: Mẫu giao nhận chưa thử cùng dây đeo, logo cuối chưa được thêu trên mẫu, danh sách size chưa khóa, cách đóng theo phòng ban chưa có định dạng, chất liệu dự kiến cần xác nhận khả năng cung ứng.
Nếu nhà cung cấp sản xuất ngay, có thể phát sinh: Logo bị dây đeo che, không đủ số lượng theo size, đóng gói không đúng phòng ban, nguyên liệu bị thay đổi, tiến độ phải làm lại. Cách triển khai có cổng kiểm soát
- Họp khởi động: Hai bên xác nhận người phụ trách, các mốc, nội dung còn mở.
- Khóa mẫu: Mẫu giao nhận được thử cùng dây đeo, logo được điều chỉnh, mẫu V3 được duyệt.
- Khóa size: Ba địa điểm hoàn tất bộ size, danh sách được đối chiếu, tổng size bằng 1.200.
- Nguyên liệu: Mã và màu được xác nhận, số lượng đủ, không cần thay vật tư.
- Cho phép sản xuất: Lệnh sản xuất chỉ được phát hành sau bốn cổng trên.
Trong quá trình sản xuất, bảng theo dõi cập nhật: Nguyên liệu, cắt, logo, may, kiểm tra, đóng gói. Trước giao, doanh nghiệp nhận: Danh sách đóng gói, ngày giao, người giao, người nhận, hồ sơ kiểm tra.
Kết quả: Doanh nghiệp không phải hỏi mỗi ngày: "Hàng của tôi đang ở đâu?" Người phụ trách chỉ cần xem: Đang ở bước nào, bước đó đạt chưa, có rủi ro gì, doanh nghiệp cần phê duyệt gì tiếp theo. Kế hoạch tốt không chỉ cho biết ngày kết thúc. Kế hoạch tốt cho biết điều kiện nào phải đạt để dự án đi đúng đến ngày kết thúc.

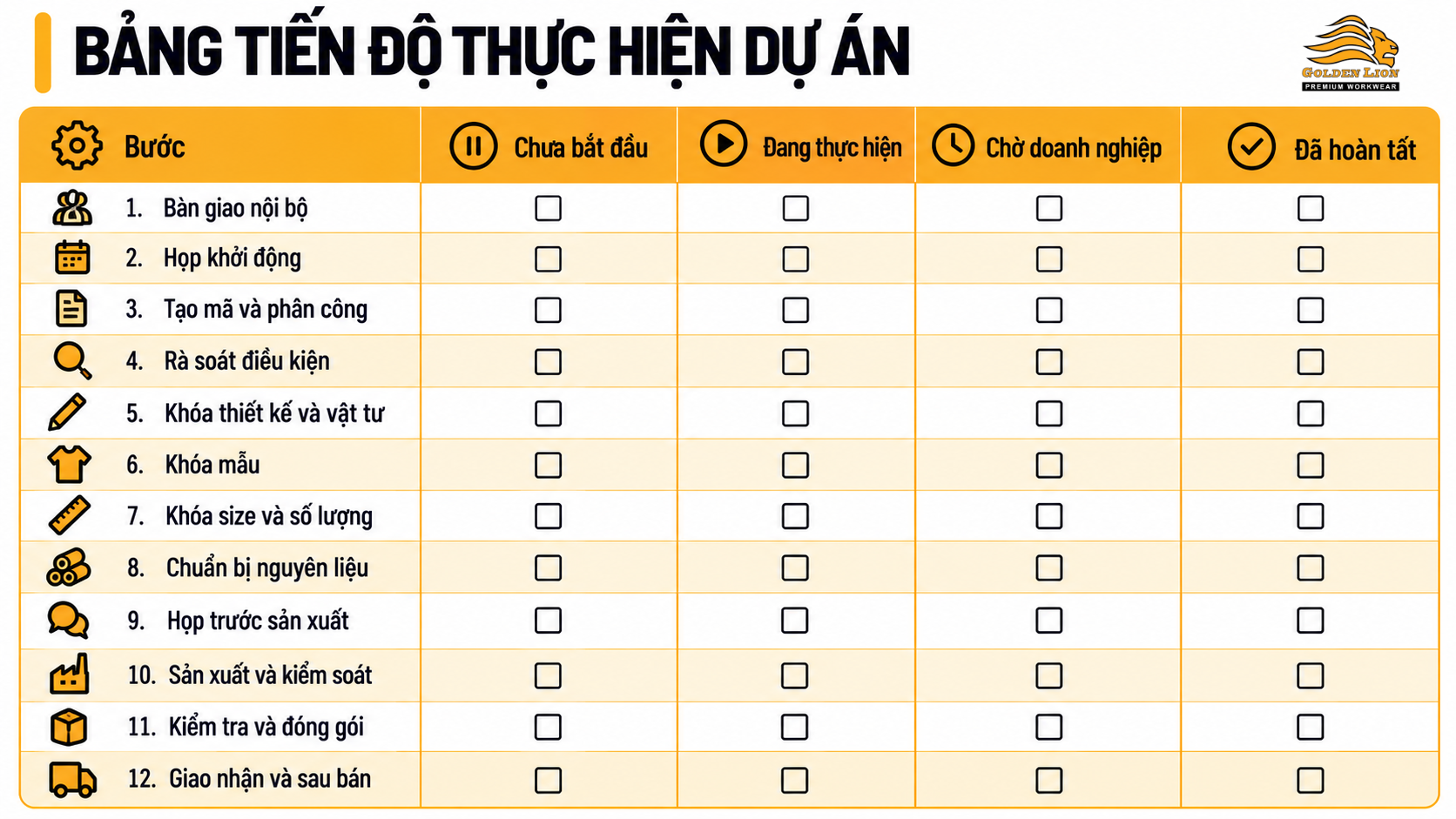

Danh sách kiểm tra 12 bước triển khai
Mỗi bước bổ sung các trường: Người phụ trách, ngày dự kiến, ngày thực tế, đầu ra, nội dung còn thiếu, hành động tiếp theo.
Bước | Chưa bắt đầu | Đang thực hiện | Chờ doanh nghiệp | Đã hoàn tất |
1. Bàn giao nội bộ | ☐ | ☐ | ☐ | ☐ |
2. Họp khởi động | ☐ | ☐ | ☐ | ☐ |
3. Tạo mã và phân công | ☐ | ☐ | ☐ | ☐ |
4. Rà soát điều kiện | ☐ | ☐ | ☐ | ☐ |
5. Khóa thiết kế và vật tư | ☐ | ☐ | ☐ | ☐ |
6. Khóa mẫu | ☐ | ☐ | ☐ | ☐ |
7. Khóa size và số lượng | ☐ | ☐ | ☐ | ☐ |
8. Chuẩn bị nguyên liệu | ☐ | ☐ | ☐ | ☐ |
9. Họp trước sản xuất | ☐ | ☐ | ☐ | ☐ |
10. Sản xuất và kiểm soát | ☐ | ☐ | ☐ | ☐ |
11. Kiểm tra và đóng gói | ☐ | ☐ | ☐ | ☐ |
12. Giao nhận và sau bán | ☐ | ☐ | ☐ | ☐ |
Câu hỏi thường gặp
Có thể bắt đầu sản xuất khi mẫu cuối chưa được duyệt không?
Có thể trong một số dự án. Nhưng phải ghi rõ: phạm vi may mẫu, điều kiện duyệt, người duyệt, thời hạn, chưa được phép sản xuất hàng loạt trước khi mẫu cuối đạt.
Ai nên là người phụ trách chính sau khi ký?
Nên có: một người phụ trách chính phía doanh nghiệp, một quản lý dự án chính phía nhà cung cấp. Các chuyên môn khác có thể tham gia, nhưng thông tin chính thức phải đi qua đầu mối đã thống nhất.
Có nên tạo nhóm trao đổi chung cho dự án không?
Có thể. Nhưng nhóm trao đổi không thay thế hồ sơ, biên bản, phiếu thay đổi, phê duyệt chính thức. Những quyết định quan trọng phải được tổng hợp lại thành tài liệu.
Doanh nghiệp thay đổi size sau ngày khóa thì sao?
Cần áp dụng điều kiện đã thống nhất: thay đổi được chấp nhận đến thời điểm nào, có ảnh hưởng giá không, có ảnh hưởng tiến độ không, có chuyển sang đợt bổ sung không. Không nên tự cập nhật danh sách khi sản xuất đã bắt đầu mà không thông báo.
Nhà cung cấp có nên đặt dự phòng nguyên liệu hoặc sản phẩm không?
Tùy nhu cầu và thỏa thuận. Nếu có, phải ghi rõ: số lượng, ai chịu chi phí, mục đích, cách sử dụng, cách xử lý phần dư. Không mặc định đây là trách nhiệm miễn phí của một bên.
Bao lâu nên cập nhật tiến độ một lần?
Không có một tần suất cố định cho mọi dự án. Tần suất nên dựa trên: độ dài dự án, mức độ phức tạp, rủi ro, các mốc cần phê duyệt. Quan trọng là doanh nghiệp biết trước: khi nào sẽ nhận cập nhật, cập nhật gồm những gì, rủi ro được báo bằng cách nào.
Doanh nghiệp có cần tham gia kiểm tra trong quá trình sản xuất không?
Tùy quy mô, rủi ro và thỏa thuận. Doanh nghiệp có thể: nhận báo cáo, xem hình ảnh, kiểm tra mẫu đại diện, tham gia nghiệm thu, ủy quyền nhà cung cấp kiểm soát theo tiêu chuẩn đã duyệt. Không nên phát sinh kiểm tra không có tiêu chí rõ.
Khi nào ngày giao hàng được xem là đã chốt chắc chắn?
Khi các đầu vào quan trọng đã khóa, kế hoạch sản xuất đã được xác nhận, nguyên liệu đã sẵn sàng, những phụ thuộc còn lại đã rõ, hai bên thống nhất ngày hoặc khung giao chính thức. Không nên hiểu một ngày dự kiến ban đầu là cam kết tuyệt đối khi các điều kiện chưa hoàn tất.
Nếu doanh nghiệp phê duyệt chậm thì nhà cung cấp có được tự lùi tiến độ không?
Ảnh hưởng phải được đánh giá và thông báo. Nhà cung cấp không nên âm thầm lùi ngày. Doanh nghiệp cũng không nên yêu cầu giữ nguyên ngày giao nếu việc phê duyệt chậm đã làm mất thời gian triển khai cần thiết. Hai bên cần xác nhận kế hoạch cập nhật.
Sau khi sản xuất xong, có thể giao ngay không?
Chưa nên giao nếu chưa hoàn tất: kiểm tra thành phẩm, đối chiếu số lượng, đóng gói, danh sách đóng gói, kế hoạch giao, hồ sơ bàn giao, lệnh cho phép xuất giao.
Sau khi giao hàng thì quy trình có kết thúc không?
Không. Cần tiếp tục: kiểm nhận, ghi nhận vấn đề, đổi size khi thuộc phạm vi, bảo hành, theo dõi trải nghiệm, lưu hồ sơ, chuẩn bị đặt bổ sung. Trang Năng lực – Quy trình hiện tại cũng xác định dự án đồng phục không kết thúc ở ngày giao hàng.
Một đơn hàng được triển khai tốt phải giúp người phụ trách nhìn thấy điều gì?
- Hôm nay đơn hàng đang ở bước nào?: Không dùng trạng thái chung “đang sản xuất”.
- Bước hiện tại đã đạt điều kiện chưa?: Có bằng chứng và người xác nhận.
- Việc gì đang chờ doanh nghiệp?: Có nội dung, người duyệt và hạn.
- Rủi ro nào có thể ảnh hưởng giá hoặc tiến độ?: Được cảnh báo trước.
- Thay đổi nào đã được phê duyệt?: Có lịch sử và phiên bản.
- Mẫu nào đang được dùng làm căn cứ?: Có mã rõ.
- Khi nào đơn hàng được phép chuyển bước?: Có cổng kiểm soát. Người phụ trách không cần theo dõi từng đường may. Người phụ trách cần nhìn thấy đúng các điểm quyết định và các rủi ro có thể ảnh hưởng đến kết quả cuối cùng.
Xác nhận chất lượng và hồ sơ trước khi xuất giao đơn hàng đồng phục
Đừng ký hợp đồng rồi chỉ chờ đến ngày giao hàng. Hãy triển khai theo trình tự: Bàn giao nội bộ → Họp khởi động → Khóa hồ sơ → Khóa mẫu → Khóa size và số lượng → Xác nhận nguyên liệu → Lập kế hoạch → Cho phép sản xuất → Kiểm soát tiến độ → Kiểm tra thành phẩm → Đóng gói và giao nhận → Chăm sóc sau bán.
Sư Tử Vàng có thể cùng doanh nghiệp: tổ chức buổi họp khởi động, tạo mã và hồ sơ dự án, rà soát đầu vào, khóa mẫu, chất liệu và size, lập kế hoạch triển khai, theo dõi tiến độ, kiểm soát thay đổi, kiểm tra trước giao, bàn giao hồ sơ để đặt bổ sung.
YÊU CẦU KẾ HOẠCH TRIỂN KHAI ĐỒNG PHỤC
XEM NĂNG LỰC - QUY TRÌNH CỦA SƯ TỬ VÀNG
SƯ TỬ VÀNG
Đồng phục thiết kế riêng, tối ưu theo môi trường làm việc thực tế cho doanh nghiệp.
Thông tin liên hệ:
- Hotline/ Zalo tư vấn ngay: 0911114866
- Website: https://dongphucsutuvang.com/
- Email: company@sutuvang.net
Hệ thống Showroom:
- Showroom 1: 81 Trần Mai Ninh, P. Bảy Hiền, TP. HCM
- Showroom 2: 3 Duy Tân, P. Dịch Vọng Hậu, Q. Cầu Giấy, Hà Nội
